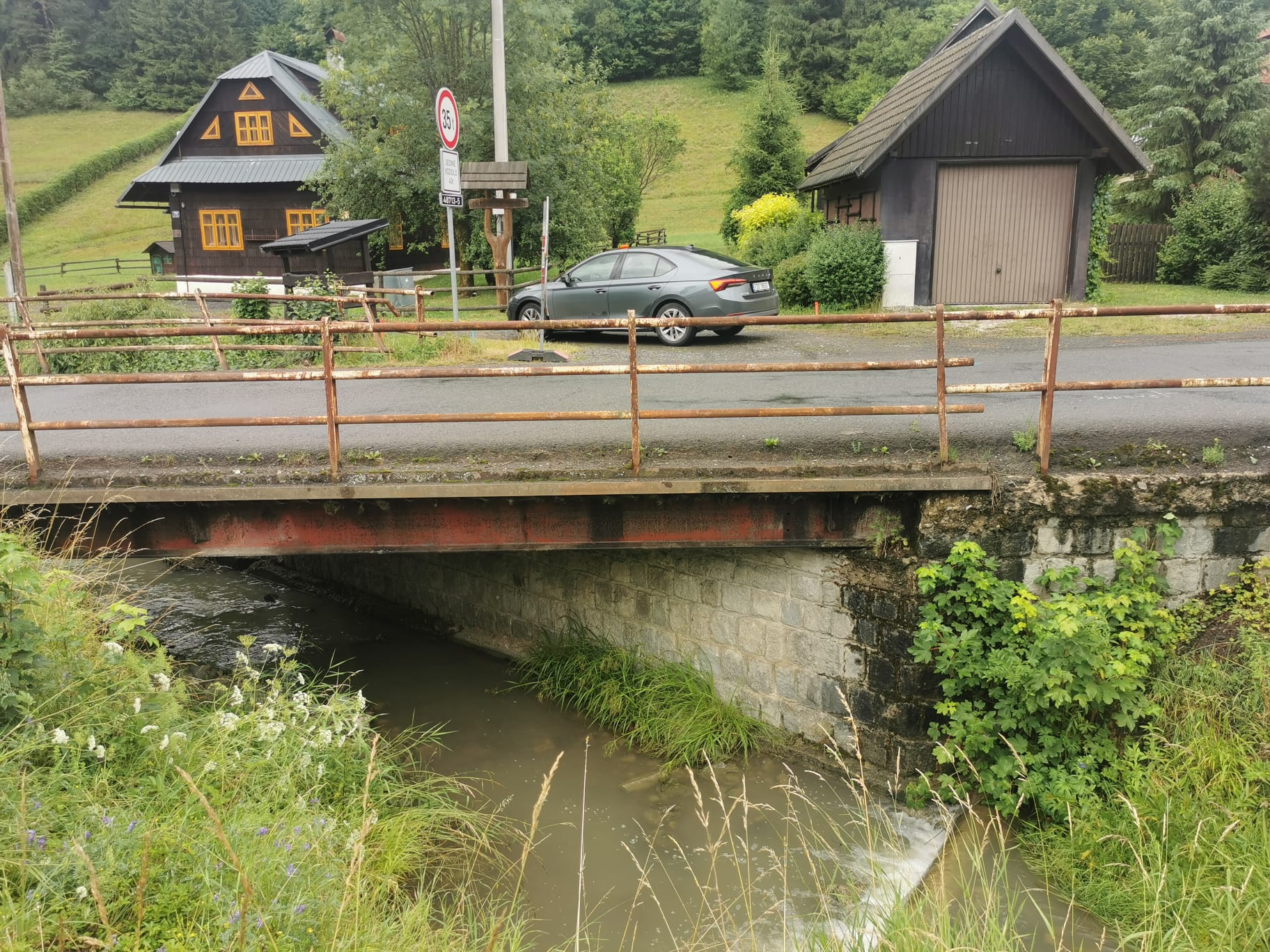

Ve Velkých Karlovicích začne přestavba dalšího mostu

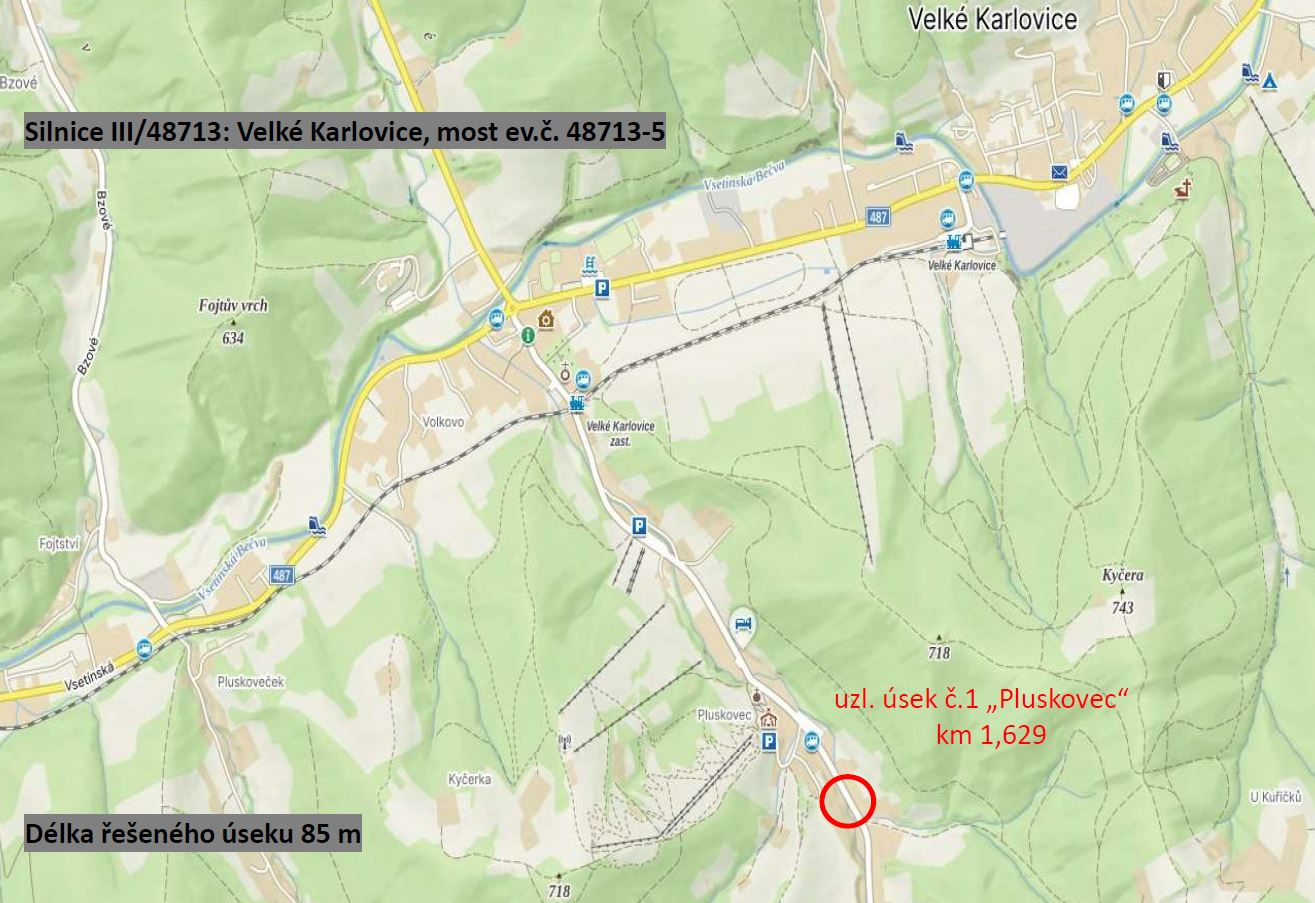

Velké Karlovice - Přestavbu v pořadí již třetího mostu na silnici III/48713 v údolí potoka Pluskovce ve Velkých Karlovicích zahajuje v těchto dnech zhotovitel pro Ředitelství silnic Zlínského kraje. Starý most bude odstraněn a na jeho místě bude postaven nový mostní objekt. Doprava bude dočasně převedena na provizorní komunikaci v blízkosti stavby.

Popis prací

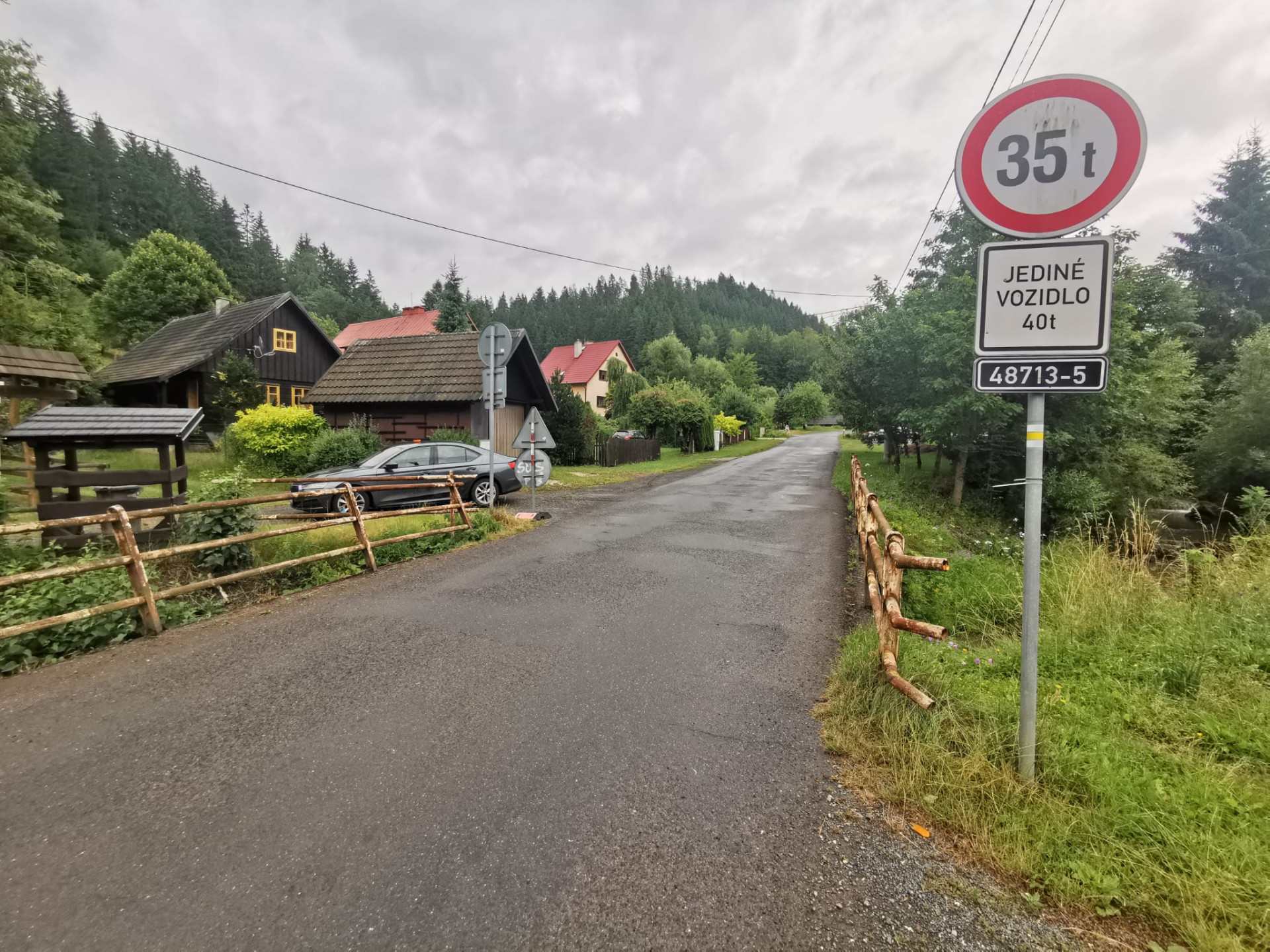

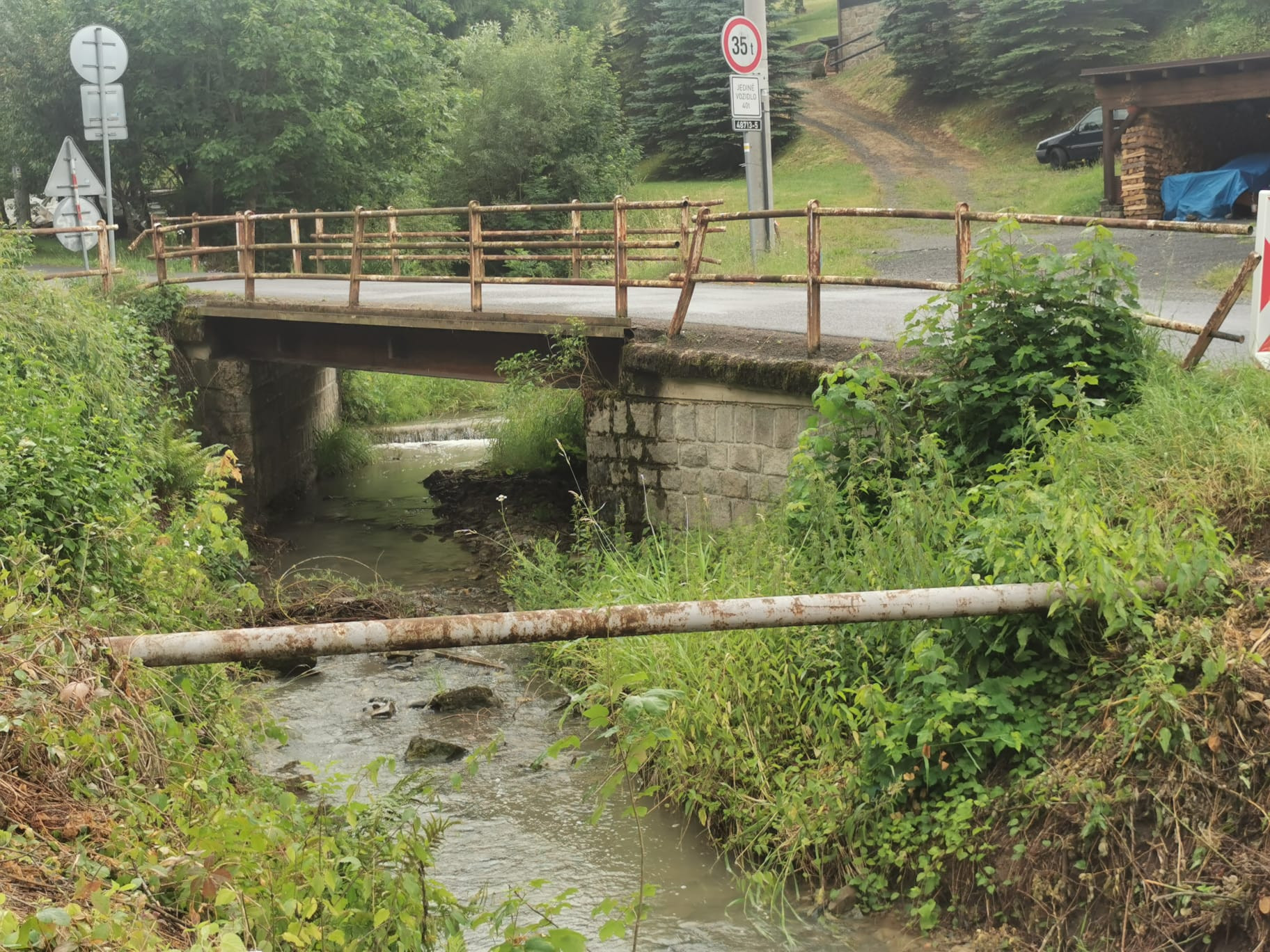

Předmětem díla je odstranění mostu ev. č. 48713-5 a následná výstavba nového objektu. Původní most se již dostal do velmi špatného technického stavu (stupeň hodnocení č. 6). Nový most je navržen jako monolitický železobetonový přímo pojížděný rám, založený na mikropilotách. Opěry mostu budou součástí nosné rámové konstrukce, do stěn budou vetknuta křídla opěr mostu, která budou rovnoběžná. Izolace betonu spodní stavby (částečně v zemině a pod hladinou spodní vody) bude provedena nátěry proti zemní vlhkosti a ochrannou geotextilií.

Římsy jsou navrženy monolitické železobetonové, celkové šířky 2,55 a 0,80 metru. Na levé římse bude umístěn chodník šířky 2,00 metru (pás pro pěší 1,50 metru a bezpečnostní odstup 0,50 metru). Voda z mostu bude odváděna podélným a příčným sklonem do odvodňovače a skluzu před mostem. Na římsách bude osazeno mostní zábradlí z otevřených profilů, výšky 1,10 metru, se svislou výplní. Mostní objekt bude opatřen revizním schodištěm.

Zhotovitel, cena, termín

Zhotovitelem stavby bude firma EUROVIA CZ, a. s., se sídlem v Praze. Smluvní cena za tuto zakázku činí 22,812 milionu korun (včetně DPH). Stavba bude financována z prostředků Ředitelství silnic Zlínského kraje. Stavební práce začínají v polovině července, dopravní omezení se předpokládá od začátku srpna 2025. Nový most by měl být zprovozněn do 15. listopadu tohoto roku, dokončovací práce se předpokládají ještě v roce 2026.

Uzavírky a dopravní omezení

Před demolicí mostu bude vybudována dočasná provizorní komunikace se zatrubněním toku Pluskovec. Provoz bude střídavý v jednom pruhu a bude řízen světelným signalizačním zařízením. Prostor pro převedení pěších v šířce jednoho metru bude oddělen od prostoru staveniště ochranným oplocením. Pěší trasa od provizorní komunikace bude oddělena betonovým svodidlem.

Co se udělalo dříve

Na silnici III/48713 ve Velkých Karlovicích ŘSZK v nedávné minulosti přestavila již dva mostní objekty:  v roce 2021 most č. 3 za 14,6 milionu korun a v letošním roce most č. 4 za 13,5 milionu korun.
